Đóng điện máy biến áp 110kV-40MVA Sân bay Long Thành

Đóng điện thành công máy biến áp 250MVA 220kV tại trạm biến áp 220kV Cần Thơ – Nâng gấp đôi công suất, đảm bảo điện cho thành phố và vùng lân cận 25/11/25

Ngày 24/11/2025, máy biến áp 40 MVA – 110/22 kV do Tổng công ty Thiết bị điện Đông Anh (EEMC) chế tạo, lắp đặt đã được Tổng công ty Điện lực miền Nam (EVNSPC) và Công ty Điện lực Đồng Nai tổ chức đóng điện thành công, góp phần đảm bảo nguồn cung cấp điện trực tiếp cho Cảng hàng không Quốc tế Long Thành.

Dự án Trạm biến áp 110 kV Sân bay Long Thành và đường dây đấu nối (Giai đoạn 2) khởi công ngày 29/9/2025, được Tập đoàn Điện lực Việt Nam (EVN) và Tổng công ty Điện lực miền Nam (EVNSPC) đặc biệt quan tâm về tiến độ và chất lượng dự án.

Máy biến áp 40 MVA do EEMC chế tạo, lắp đặt đang vận hành tại Sân bay Long Thành

Công trình đóng điện thành công đã đảm bảo điện ổn định phục vụ kế hoạch đón chuyến bay kỹ thuật vào ngày 19/12/2025 và chính thức khai thác thương mại vào tháng 6/2026 của Cảng Hàng không Quốc tế Long Thành. Đồng thời, góp phần giảm bán kính cấp điện 22 kV, giảm tổn thất điện năng, cải thiện chất lượng điện áp và nâng cao độ tin cậy cung cấp điện cho khu vực lân cận.

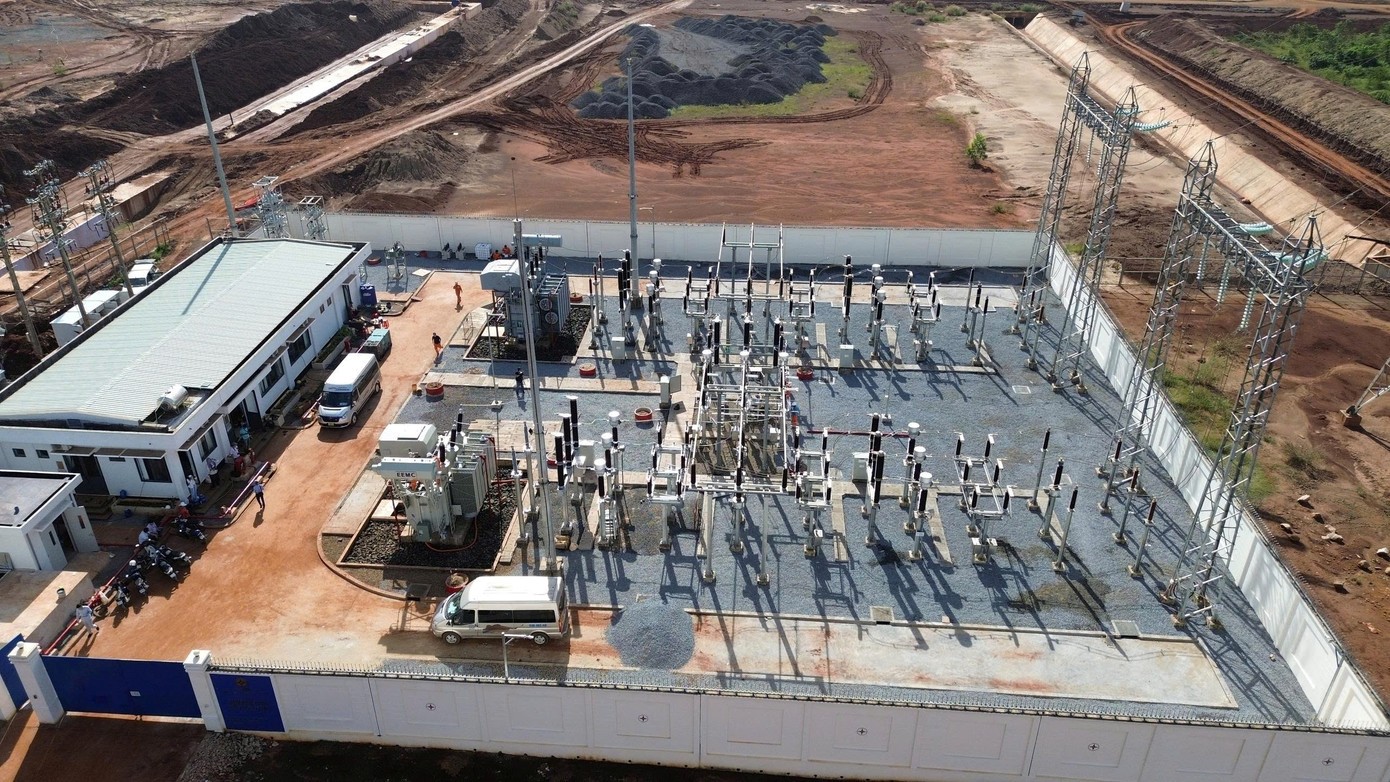

Toàn cảnh trạm biến áp 110kV Sân bay Long Thành
